Update KW #10

Update KW #10

Sieben Wochen sind seit dem letzten Beitrag vergangen, und wir freuen uns, dass die Ausbaugewerke nun Fahrt aufgenommen haben. Seit Januar haben der Trockenbauer, die Elektrotechnik, die Heizung und die Lüftung erhebliche Fortschritte gemacht. Zudem wird nun der Estrich in den Stockwerken verlegt.

Aufmerksamen Anwohnern und Passanten wird nicht entgangen sein, dass seit etwa zwei Wochen wieder ein Kran auf der Baustelle steht. Dieser wurde von der Firma Lagierski für die Dämmung und Verklinkerung der Fassade aufgestellt. Die Arbeiten begannen Mitte Februar. Für Außenstehende ändert sich damit zum ersten Mal seit der Fertigstellung des Rohbaus im Sommer 2023 und dem Einbau der Fenster zum Jahreswechsel etwas. Das Gebäude nimmt nun seine finale Gestalt an, wie sie im Header dieser Seite zu sehen ist.

Auch für uns als Bauherren war dies eine äußerst aktive Zeit. Aufgrund der zahlreichen Aktivitäten auf der Baustelle gibt es viele Rückfragen und Entscheidungen zu treffen. Die Gewerke Stahltüren und Fliesen wurden beauftragt, und mit der Beauftragung des Fliesenlegers wurde auch die Farbentscheidung getroffen. Zum Beispiel wird die Mensa nun in Rosa gefliest, wie es in den Grafiken in der Galerie auf der Website der IGS zu sehen ist.

Diese Woche konnten wir die Muster für den Anstrich der Rohbetonflächen begutachten, jedoch haben wir noch keine Entscheidung getroffen. In Absprache mit den Architekten von Kersten Kopp soll der Anstrich die Betonoptik beibehalten und dennoch wie ein Anstrich wirken.

Die ENO hat uns zugesagt, dass bis Ende September / Anfang Oktober der Fernwärmeanschluss bereitgestellt wird. Die aktuelle Fernwärmeleitung liegt unter der Kreuzung Körnerstraße / Geleitsstraße. Der Anschlusspunkt unseres Neubaus liegt kurz vor der Parkstraße unter dem Haupteingang. Für die Verlegung der Leitung ist mit Sperrungen der Geleitsstraße zu rechnen.

Update KW #03

Update KW #03

Das neue Jahr hat nun bereits seit drei Wochen begonnen. Wir freuen uns, dass die Baustelle – mit uns gemeinsam – mit einigem Schwung in das neue Jahr gestartet ist.

Fortschritte konnten – dank des Einsatzes einiger Firmen – auch zwischen den „Jahren“ erzielt werden. Von Außen betrachtet, fällt auf, dass nun fast alle Fenster installiert sind. Damit ist das Gebäude abgedichtet und es steht dem Innenausbau nun nichts mehr im Wege. Den deutlichen Fortschritt ist beim Trockenbau zu erkennen.

Durch das Aufstellen der Wände werden nun die Proportionen der Räume sichtbar. Uns gefallen besonders die großzügigen Bereiche in den „Fluren“, die durch ihre Flexibilität sehr gut zu unserem Lernkonzept passen.

Für – wörtlich – Außenstehende können wir mitteilen, dass die Verklinkerung der Fassade nun ab Anfang März geplant ist. Nach der Durchführung der Arbeiten an der Fassade bis Mitte Juni wird das Gebäude von außen seine finale Ansicht erhalten haben.

Ebenfalls große Fortschritte konnten wir im Bereich der Heizung, der Lüftung und der Verkabelung erzielen. Wie bereits berichtet wurden die Lüftungsgeräte im Dezember geliefert.

Update KW #51

Update KW #51

Nun ist unser Richtfest bereits wieder zwei Monate her. Zeit für ein Update des Blogs:

Wie geplant ist seit dem Richtfest einiges auf der Baustelle passiert. Die Ausbaugewerke haben ihre Arbeit aufgenommen. Aktuell sind die Firmen HLS (Heizung-Lüftung-Sanitär), Anex Bauservice (Trockenbau), Rudolf-Fritz (TGA), Willy Löw (Dach), Altuntop (Gerüstbau) und Jörg Becker Haustechnik (Lüftung) und Schmelz Metallbau (Fenster) auf der Baustelle tätig.

Passanten können erkennen, dass die Fensterscheiben nun fast vollständig installiert sind. Ebenso ist nun seit einigen Wochen das Dach abgedichtet, sodass innen mit dem Trockenbau begonnen werden kann. Erste Ergebnisse sind in den Bädern der Gesamtschule zu sehen. Hier entsteht ein Eindruck über die Räumlichkeiten.

Im Erdgeschoss der Gesamtschule kann durch die Fenster in den Verkehrsbereichen ebenfalls dieser Eindruck gewonnen werden. Es ist schön zu sehen, wie hell die Räume werden.

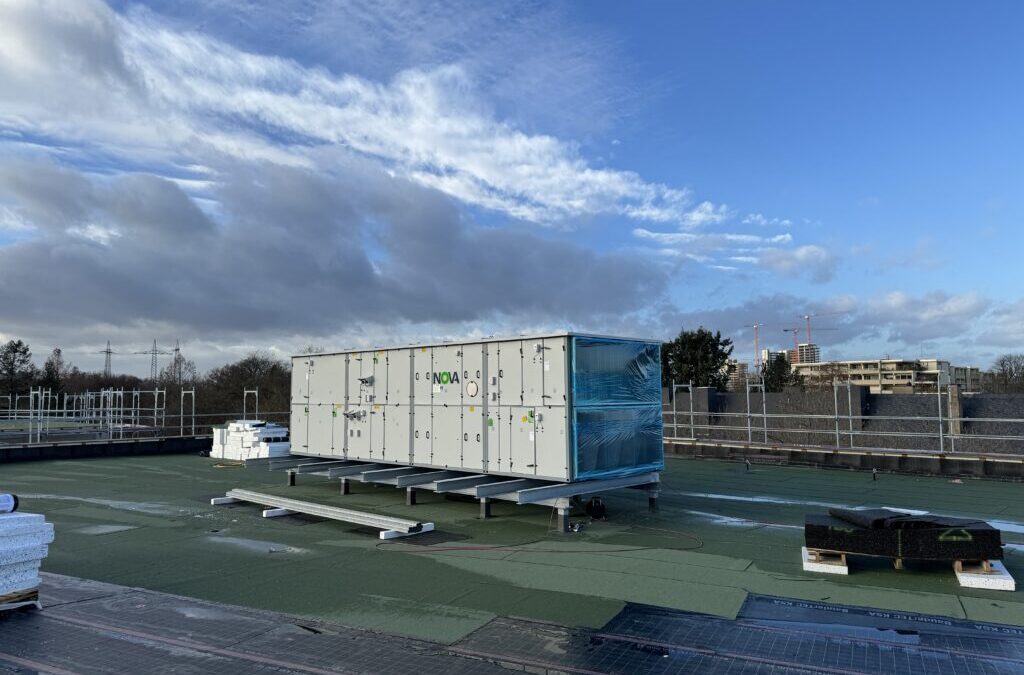

Das Dach befindet sich in der Fertigstellung. In der letzten Woche wurden die Lüftungsgeräte geliefert. Insgesamt sind es zwei Stück. Eines für jeden Gebäudeteil. Nachdem die Dachabdichtung durch die Firma Löw fertiggestellt wurde, wird das Dach im nächsten Sommer durch die Firma Immo Herbst begrünt werden.

In der Turnhalle werden nun die Stahlträger mit Platten zum Brandschutz versehen.

Aktuell befinden sich alle Gewerke im Plan. Wir rechnen damit das Gebäude zu Beginn des Jahres 2025 eröffnen zu können.

Update KW  #42 / Richtfest

Update KW #42 / Richtfest

Am Samstag, den 07.10.2023 konnten wir unser Richtfest unter Teilnahme aller Beteiligen begehen. Wir freuen uns besonders über die Grußworte von Bürgermeisterin Sabine Groß und Bürgermeister Paul-Gerhard Weiß. Unser Architekt Herr Andreas Kopp stellte das Projekt vor.

Mit dem Richtfest ist der Rohbau nun abgeschlossen. Mit der Installation der Fenster und der Abdichtung des Daches, beginnt in den nächsten Wochen der Innenausbau. Hierzu werden erstmals mehrere Firmen gleichzeitig auf der Baustelle aktiv sein. Entsprechend viel passiert auf der Baustelle, die eine komplexe Logistik erfordert.

Wir danken allen, die uns bis hierher begleitet haben und blicken gespannt auf das nächste Jahr bis zur Fertigstellung Ende 2024.

Update KW #39

Update KW #39

Die Sommerfeien und die Urlaubszeit sind vorbei und wir haben unseren Betrieb wieder aufgenommen. Während unserer Abwesenheit hat sich erwartbar viel auf der Baustelle getan. Zu unserer Freude befindet sich alles im Plan. Alleine die Klinkerarbeiten mussten wir aufgrund der kommenden dunklen Tage ins kommende Jahr verschieben. Das Gebäude wird damit in den kommenden Monaten im Wesentlichen in seiner momentanen Ansicht belassen. Das Gerüst wird bis zur Fertigstellung der Fassade stehen bleiben. Wie auf den folgenden Bildern zu erkennen ist, werden die Fenster installiert, sodass mit dem Innenausbau begonnen werden kann. In dem Keller des Gebäudes werden aktuell bereits Kabeltrassen und Lüftungsrohre verlegt.

In dieser Woche konnten wir die Abnahme des Rohbaus mit der Firma Jökel durchführen. Damit ist dieser nun bis auf einige Restarbeiten fertiggestellt. Wir bedanken uns für die gute Zusammenarbeit.

In der Folge wird der Kran nicht mehr benötigt. Er wird in den kommenden Wochen abgebaut, um Raum für die Lagerung von Materialien zu erhalten. In dem Gebäude werden nun mehrere Firmen aktiv sein. Neben dem Fensterbauer, der Firma Schmelz, werden ebenfalls die Firmen Rudolf-Fritz (Elektrische Anlagen, Kommunikationstechnik) , Jörg Becker Haustechnik (Lüftung), Anex (Maler und Trockenbau) und Willy A. Löw AG (Dachabdichtung) tätig werden.

Hierfür wird der Lagerplatz und die Containeranlage auf der Baustelle mehrfach umgebaut.

Update KW #28

Update KW #28

Der Bau der Obergeschosse schreitet, wie geplant, zügig voran. Wir erwarten hier keine Komplikationen, da der komplexe Teil des Hochbaues mit der Fertigstellung des EG und des UG nun hinter uns liegen. Heute wird die Decke zum 02. OG des Gebäudeabschnittes zu Parkstraße gegossen. Mit der Fertigstellung der Decke, ist das Gebäude nun schwer genug um ohne Wasserhaltung stehen zu können. Die Wasserhaltung wird zum Ende August von der Firma Bauer entfernt, deren Arbeiten an unserem Projekt damit abgeschlossen sind. Wir bedanken uns für die gute Zusammenarbeit!

In der letzten Woche konnten die Stützen aus der Turnhalle entfernt werden. Es ist ein großzügiger und heller Raum entstanden. Bis Ende Juli werden die letzten zu dem Gewerk „Hochbau“ gehörenden Maurerarbeiten im Untergeschoss fertig gestellt. Mit diesem Abschnitt wird ebenfalls der Innenausbau beginnen. Etwa parallel dazu werden die Fenster und die Klinkerfassade installiert.
